В Хабаровске прошло заседание по строительству Хабаровской ТЭЦ-4
logo

Благоустройство

В Хабаровске прошло заседание по строительству Хабаровской ТЭЦ-4

Пресс-служба правительства региона


Губернатор Хабаровского края Дмитрий Демешин провел заседание регионального штаба по строительству Хабаровской ТЭЦ-4, сообщает СИ «Хабаровские вести» со ссылкой на пресс-службу правительства региона.

Он напомнил, что на проведенном совещании в сентябре 2024 года, в рамках Восточного экономического форума, президент России  отметил, что на горизонте до 2030 года прогнозируется рост потребления электроэнергии на Дальнем Востоке.

— С учетом достаточно большого объема устаревшего оборудования, которое будет выводиться из работы, роста потребности в электроэнергии, поставлена задача строить станции и сети. Стратегическая цель — обеспечить социально-экономический рост страны, — заявил губернатор.

Руководитель региона обозначил, что одна из основных задач — обеспечить своевременный ввод в эксплуатацию Хабаровской ТЭЦ-4. Во-первых, это позволит вывести из строя изношенную ТЭЦ-1, во-вторых, повысит энергетическую безопасность энергосистемы края и, что особенно важно для жителей, сократит выбросы загрязняющих веществ в атмосферу.

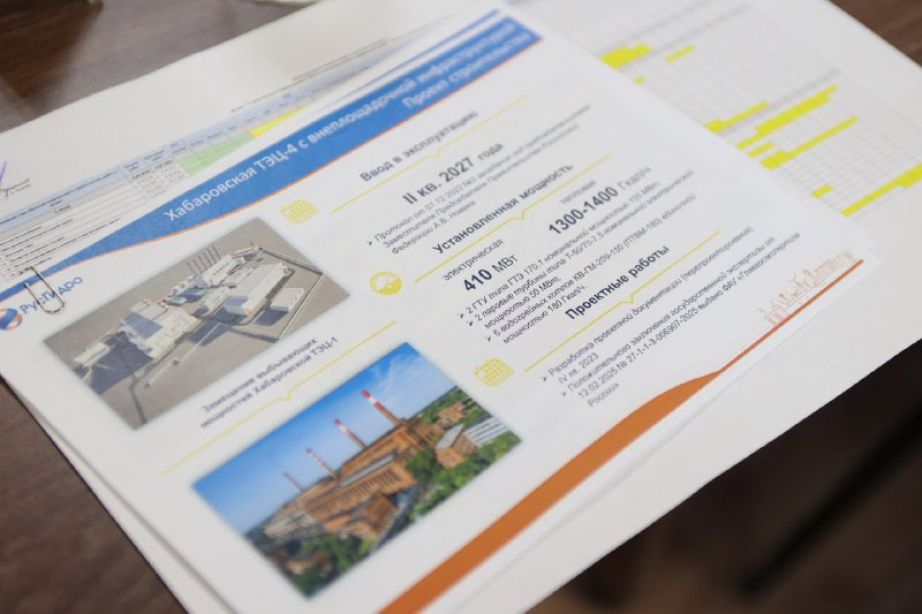

В ходе совещания гендиректор АО «Усть СреднеканГЭСстрой», ведущего строительство станции, Денис Зырянов доложил о ходе строительства объекта. Он заверил губернатора, что с поставками оборудования проблем нет. Основное оборудование законтрактовано. Срок ввода в эксплуатацию станции — II квартал 2027 года.

Далее о строительстве и сроках ввода в эксплуатацию объектов газоснабжения «Газопровод-отвод и ГРС-2 Горький», а также «Газопровод межпоселковый от ГРС-2 Горького до ТЭЦ-4 г. Хабаровска» рассказал Георгий Шперлинг, генеральный директор АО «Газпром газораспределение Дальний Восток».

— В настоящее время заказчиком строительства ООО «Газпром газификация» проводятся конкурсные процедуры с окончанием в апреле этого года, а заключение договора — май 2025 года. По проекту организации строительства срок реализации объекта — 16 месяцев. Работы будут завершены в IV квартале 2026 года, — сказал Георгий Шперлинг.

— Почему так затягиваете процесс? Разве нельзя сократить бумажную часть? — задал вопрос губернатор.

Дмитрий Демешин поручил министерству энергетики края проверить сроки строительства и выявить резервы для их сокращения.

— До начала отопительного сезона 2026 года нужно завершить все работы по пуску газа. Основная задача — завершить пуско-наладочные работы к отопительному сезону. Сентябрь 2026 года — срок реализации, декабрь не устраивает никак! — заявил Дмитрий Демешин.

Ирина Горбачева, заместитель председателя правительства края по инфраструктуре, обозначила, что третий квартал 2026 года — крайний срок для завершения всех работ.

— При необходимости мы готовы оказать полное содействие как в доставке оборудования, так и в выполнении согласовательных процедур. Мы готовы работать комплексно и быстро, — отметила Ирина Горбачева.
