Темы номера
22 участка сетей разной протяженности и более 1,3 млрд руб. — такие планы подготовки к зиме у держателей магистральных и квартальных сетей.
И хотя все мероприятия предприятия выполняют за свой счет, специалисты администрации Хабаровска осуществляют контроль и всегда готовы помочь в решении возникающих препятствий.
Контракт на два года

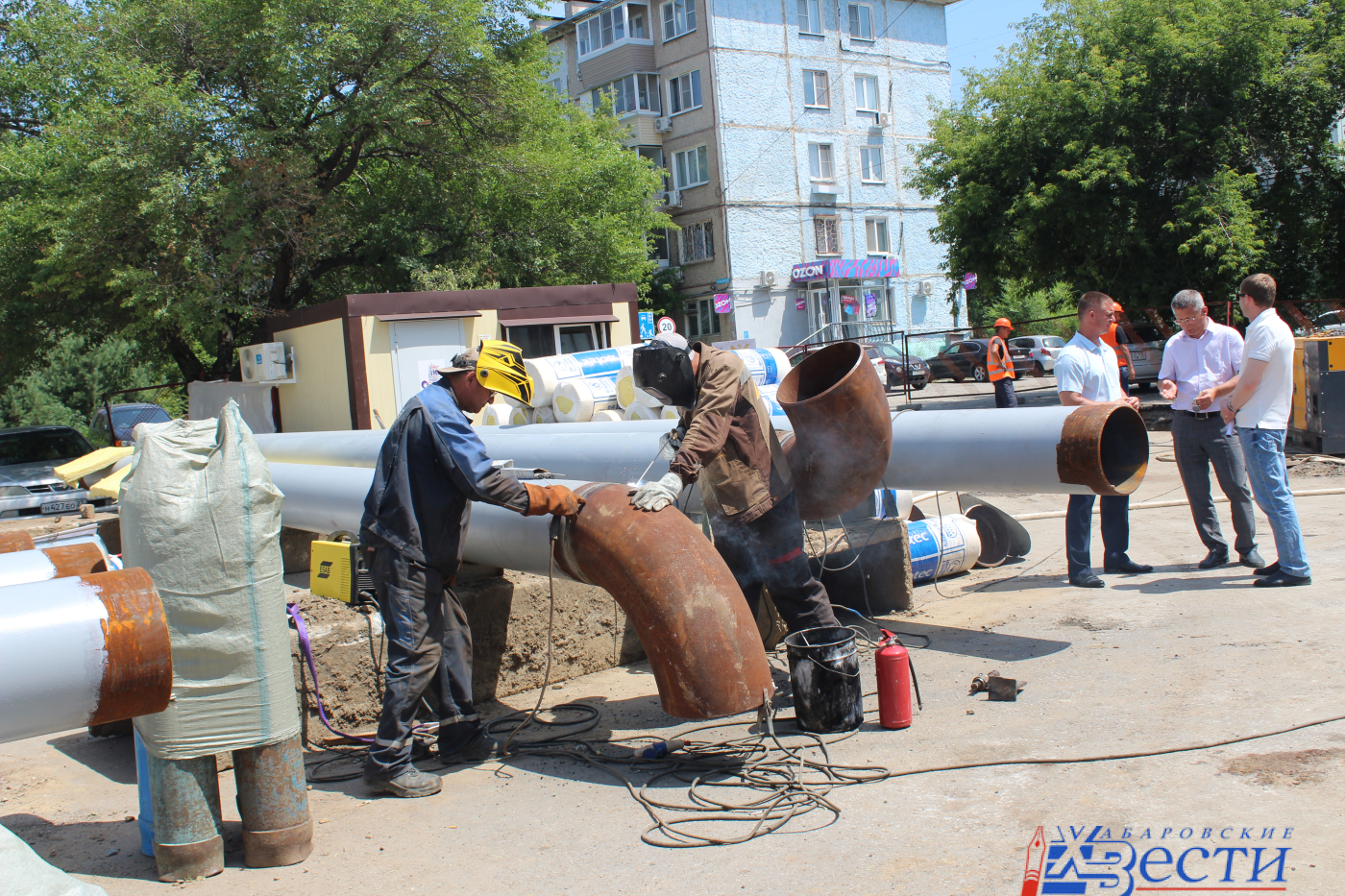

Ремонтируемые участки в Индустриальном районе с плановой проверкой посетил первый заместитель мэра города по городскому хозяйству Денис Елькин.
Начал с магистрали на улице Суворова, ремонт которой с увеличением диаметра трубы ведется с прошлого года. В настоящее время тепловики работают между улицей Суворова и рынком «Али». Им необходимо на участке протяженностью 350 метров уложить новые лотки и заменить старые трубы на новые.
— Задачу по замене лотков выполнили на 65 процентов, сейчас укладываем трубы, — доложил представитель подрядной организации. — Но возникли небольшие сложности — обильное поступление воды, из-за которого мы вынуждены приостановить работу. Обращение в «Водоканал» направили, они порыв нашли, обещают оперативно устранить.
Работы, по информации главного инженера Хабаровских тепловых сетей Дениса Козуба, ведутся с опережением графика, поэтому в установленные сроки (до 10 сентября) должны уложиться, после чего будет выполнено благоустройство.
Денис Елькин поинтересовался у подрядчика, почему не восстановлены газоны на тех участках, где работы выполнялись в прошлом году? Тот объяснил, что договор на два года, и все восстановительные работы будут выполнены в этом году. К тому же на газоны заезжает техника, здесь выставлено ограждение, и засеивать их травой сейчас нецелесообразно. Объяснил он и когда будет устранен провал, образовавшийся на улице Суворова после завершения прошлогодних работ:
— Сегодня можем лишь подсыпать его, а асфальтирование планируется после окончания на этом участке ремонтных работ.
Следующей точкой объезда стал еще один участок магистральных сетей на улице Фурманова, где идет замена труб протяженностью 600 метров ТМ-17. Здесь также работы выполняются по графику, и порядка 30 процентов необходимого объема уже сделано. Проблему называют всего одну — несанкционированно установленные гаражи, которые энергетикам приходится передвигать за свой счет.
По словам Дениса Козуба, данный участок определен для замены труб, потому что в период проведения гидравлических испытаний на нем были выявлены технические нарушения.
— А магистраль эта очень важная, так как снабжает теплом весь Южный микрорайон практически до Сосновки, — уточнил он.
Гарантия тридцать лет
На 17 участков магистральных сетей ДГК выделила в этом году 1 млрд руб. Еще более 300 тыс. руб. в подготовку к зиме вкладывает МУП «Тепловые сети». Один из участков в переулке Молдавском, где сегодня ведутся работы, также попал в график объезда.
Как рассказал директор предприятия Алексей Литвинчук, минувшей зимой здесь, на трубопроводе протяженностью порядка 140 метров, случилось семь аварийных ситуаций, по причине которых без ресурса оставались жители 20 домов и одного медучреждения.
— Последний раз капитальный ремонт этого участка проводился 25 лет назад. Когда мы вскрыли коммункиации, то увидели, что трубы сгнили, лотки разрушились, — подчеркнул Литвинчук. — Поэтому проводим полную замену, причем для изоляции используем современное эффективное покрытие на основе минеральной ваты. Гарантия 30 лет, что позволит нам на это время забыть про данный участок.
Еще директор теплосетей похвалил подрядчика — компанию «УМР», которая уже не первый год работает на объектах предприятия и ни разу не подвела.
Проверяющие остались довольны результатами, отметив, что необходимо не сбавлять темпов, чтобы уложиться в сроки.
— Мэр Хабаровска Сергей Кравчук поставил задачу — контролировать ход работ по подготовке сетей к отопительному периоду 2026/27 года, — сообщил Денис Елькин. — Сегодня мы убедились, что везде уже выполнен демонтаж, идет укладка лотков, все необходимые материалы в наличии, подрядчики трудятся с опережением графика. Причем, несмотря на такие масштабные работы, все потребители у нас с горячей водой.
Также Денис Алексеевич отметил, что еженедельно в администрации проводят заседание штаба по теплу, где обсуждают ход работ и оперативно решают возникающие проблемы.
Вместе с представителями администрации на объектах побывали и народные избранники.
Депутат Государственной думы Максим Иванов напомнил подрядчикам о важности соблюдения сроков и обязательствах по благоустройству территории. Также он подчеркнул, что необходимо информировать жителей о том, что происходит, например, при помощи информационных баннеров с указанием, какие работы проводятся, зачем и их сроков.
