Осень спросит строго
logo

Темы номера

Осень спросит строго

Елена ЧЕРНИКОВА, фото автора



Заменить 7,7 км магистральных теплотрасс предстоит в этом сезоне.

На эти цели из бюджета АО «ДГК» выделило более 1 млрд руб. Практически на каждый объект потребовалось дополнительное финансирование, так как пришлось выполнять работы, ранее не входившие в смету.

— Для всех ресурсоснабжающих и подрядных организации сегодня одна задача — к намеченным срокам сдать все тепломагистрали, — подчеркнул мэр Хабаровска Сергей Кравчук. — Тогда город сможет войти в отопительный период без задержек.

К примеру, на участке ТМ-32 на улице Совхозной вместо запланированных 300 м сетей пришлось менять 392 м, не оставишь ведь некачественную часть коммуникаций рядом с новыми. Из-за увеличения объемов энергетическая компания предоставила еще 25 млн руб. дополнительных средств. Плановый капитальный ремонт проводится здесь впервые после строительства этой теплотрассы.

— Данный объект на контроле потому, что здесь прошлой зимой неоднократно происходили порывы, — рассказал заместитель главного инженера СП «Хабаровские тепловые сети» Антон Чупов. — В городе эта тепломагистраль отапливает несколько районов вплотть до центра. Чтобы исключить обращения горожан на некачественное предоставление услуги и минимизировать количество порывов, было принято решение заменить участок сети.

Стальной трубопровод уложили в стандартный лотковый канал. Данный участок реконструировали не для подключения к нему домов дальнейшей застройки, а для качества теплоснабжения.

— За нами находится 326-й узел, а за ним начнется уже дальнейшая реконструкция ТМ под развитие города, — добавил Антон Владимирович. — Причем с увеличением диаметра трубопровода. И со следующего года здесь продолжится капитальный ремонт, чтобы пропускная способность коммуникаций позволяла отапливать все жилые дома и социальные объекты надежно и в полном объеме. Заводская гарантия у трубы порядка 20 лет, но мы сделали дренаж и отвод воды, что позволит увеличить срок ее службы до 30 лет.

Подрядная организация «СМК Востокстрой» приступила к работам в начале июня, а к 15 августа трубопровод в металле был готов. До 10 сентября должно быть восстановлено и благоустройство, чтобы полностью сдать объект. Часть заборов уже привели в порядок, осталось отгрейдировать дорогу, сделать планировку и заасфальтировать заезды во дворы частных домов.

— Когда практически все завершено, можно вспомнить и о сложностях, — заметил главный инженер компании Константин Ванаков. — Работали в очень стесненных условиях индивидуальной застройки, вдоль которой еще и высоковольтная линия электропередачи проходит. Пришлось даже дорогу перекрывать, а иначе наши большегрузы просто не смогли бы проехать, когда готовили траншею и выбирали грунт. Осталось смотровую камеру закончить — и все, начинаем вплотную заниматься благоустройством.

ТОГУ помог чем смог

Помимо объекта на Совхозной, подрядчик ведет работы на улице Тихоокеанской, в районе университетского общежития № 5. Сейчас, конечно, тут ни газона, ни проезда, одна размокшая глина и траншеи в воде. Но Константин Ванаков уверен, что свои обязательства перед городом компания выполнит в обозначенные сроки.

— Здесь произошла серьезная авария 23 февраля, и почти сутки весь Северный микрорайон и жилмассив на улице Бондаря вместе с ТОГУ и его общежитиями, то есть почти 400 домов, находились на пониженном давлении, — подчеркнул начальник городского управления энергообеспечения, топлива, инженерных коммуникаций Олег Басов. — Но ни один дом не разморозили. Эксплуатирующая организация приняла решение заменить трубопровод на этом участке. Все работы до конца сентября должны быть завершены. В том числе и благоустройство.

— На этом объекте нужно заменить 882 м трубы диаметром 700 мм и 100 м трубы диаметром 1 000 мм, — добавил Антон Чупов. — ДГК вкладывает в этот ремонт 102 млн руб., и по результатам зимней аварии — ؙеще 12 млн руб. Повреждения показали, что участок очень обводнен грунтовыми водами. Совместно с ТОГУ договорились, что всю воду отводим в их дренажную систему, чтобы данную проблему в дальнейшем исключить.

Сентябрь торопит

Еще один объект находится в северной части города, на улице Тихоокеанской, в районе остановки «Депо-2». Здесь не только   меняют трубопровод, но и увеличивают его диаметр с 700 мм до 1 000 мм. Это позволит жителям получать улучшенное теплоснабжение и возможность дальнейшего подключения строящихся домов к этой ТМ.

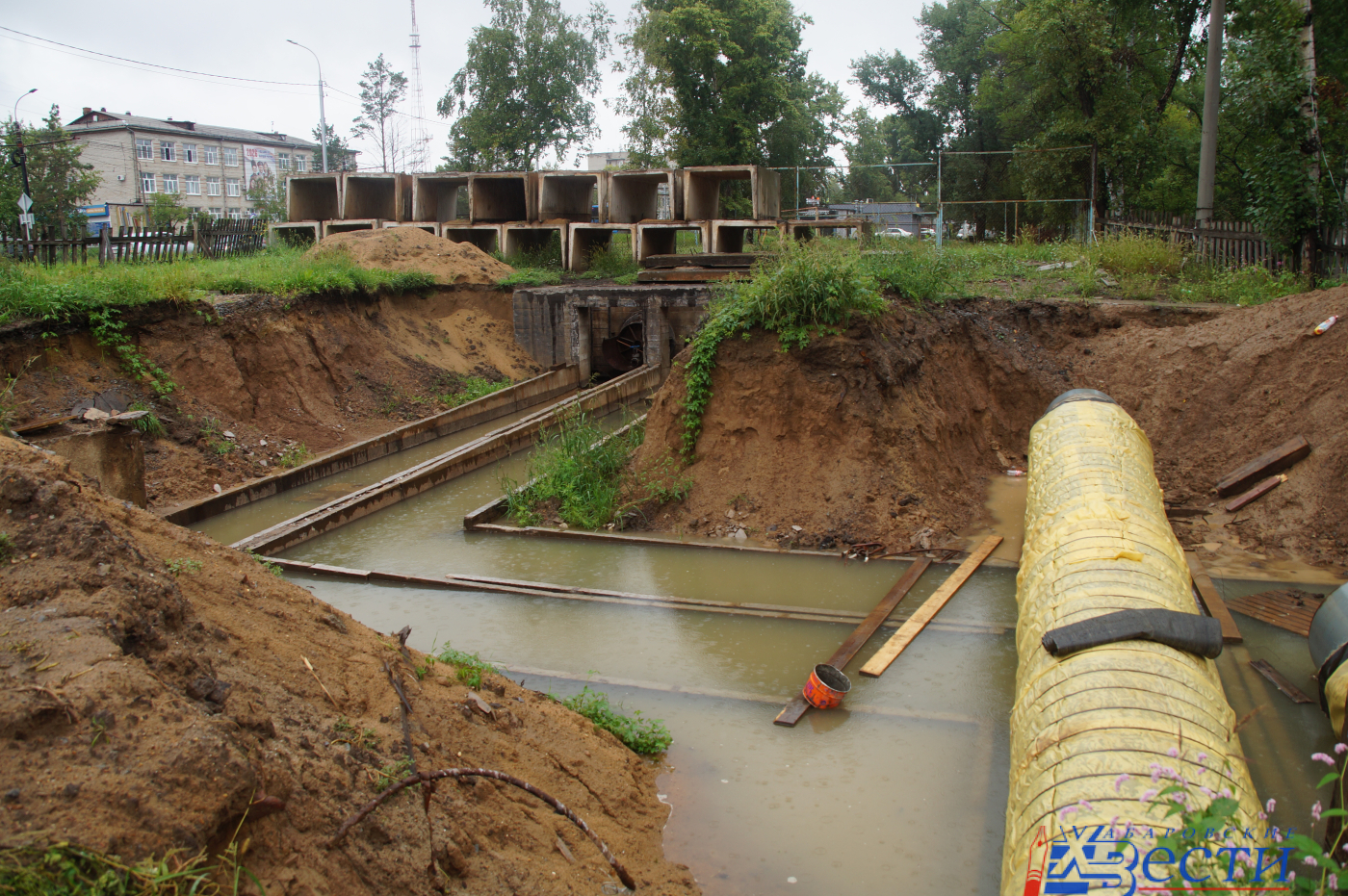

 Но на пороге уже сентябрь, а работы все еще на стадии демонтажа. Дело в том, что конкурс на этот объект выиграла другая компания, которая в дальнейшем отказалась от ремонта. Пока провели новый аукцион и определили подрядчика, время ушло. Сейчас работы выполняет компания «Востоксельэлектросетьстрой» но сделано пока недостаточно. Энергетики трудятся ежедневно до полуночи, чтобы наверстать упущенные сроки. А тут еще дожди зарядили.  Траншеи в воде, приходится ее постоянно откачивать.

Но до 25 сентября работы в металле должны быть завершены.

— Это участок ТМ-33, который обеспечивает теплом Краснофлотский район, включая поселок Березовка, от ТЭЦ-3 до улицы Известковой, — обозначил объект Антон Чупов. — Много строится жилья, к которому нужно подключать дома. Еще в перспективе университетский кампус.  Поэтому решили увеличить диаметр сети. Здесь по плану около 190 м диаметром 1 000 мм, на капремонт выделено 50 млн.

 Эта работа поэтапная, в перспективе ДГК планирует реконструкцию насосной станции, которая повышает давление на этой ТМ. В следующем году предстоит переложить еще один участок. Трубы идут с Урала, все привезено еще в апреле, поэтому с поставкой материалов задержки нет.

— Самое сложное сегодня — это дождливая погода, — отметил прораб Евгений Маркин. —  Качаем ночами и днем, насосы не отключаем, их три. Вчера воду убрали, а сегодня опять все в воде. А надо тепловую камеру монтировать, но не можем. И сроки сдвинуть не имеем права. Нужно успеть, хотя на объект зашли в июле. На этой неделе начнем трубу укладывать, поменять ее недолго.

Работу на объектах по подготовке к зиме держит на контроле первый заместитель мэра по городскому хозяйству Денис Елькин.

—  По поручению мэра Хабаровска Сергея Кравчука еженедельно проводим штабы, собираем руководителей управляющих и ресурсоснабжающих организаций для взаимодействия между ними, — прокомментировал Денис Алексеевич. — Принято решение объехать все объекты, где идет капитальный ремонт теплотрасс. Частично он уже завершен в металле, и труба готова к запуску тепла. Но нужно обязательно восстановить и благоустройство лучше прежних объемов. Есть такие участки, где необходимо усилить работу, где подрядчик только приступил к демонтажу труб. Потребуется как минимум две недели, чтобы этот процесс завершить и начать монтаж. К 16 сентября все должно быть выполнено, потому что с 25-го числа трубопроводы начинают готовить к запуску системы, чтобы успешно войти в отопительный период.

На сегодня ремонт теплосетей на 70 процентов завершен. По городу в общей сложности меняют 16 км трубопроводов, работы финансируют АО «ДГК» и МУП «Тепловые сети». В совокупности ими на ремонт выделено 1,3 млрд руб. Всего объектов в городе 22, из них 16 приводит в порядок АО «ДГК», 6 участков ремонтирует МУП «Тепловые сети». По сравнению с прошлым годом протяженность почти такая же, а вот средств выделено больше. Завершено уже семь объектов в металле и на трех восстановлено благоустройство.
