Темы номера
На улице Аэродромной завершены работы по прокладке газопровода к ТЭЦ-4.
К 27 августа специалисты заасфальтируют дорогу, под которой уложена труба, и движение по магистрали будет открыто.

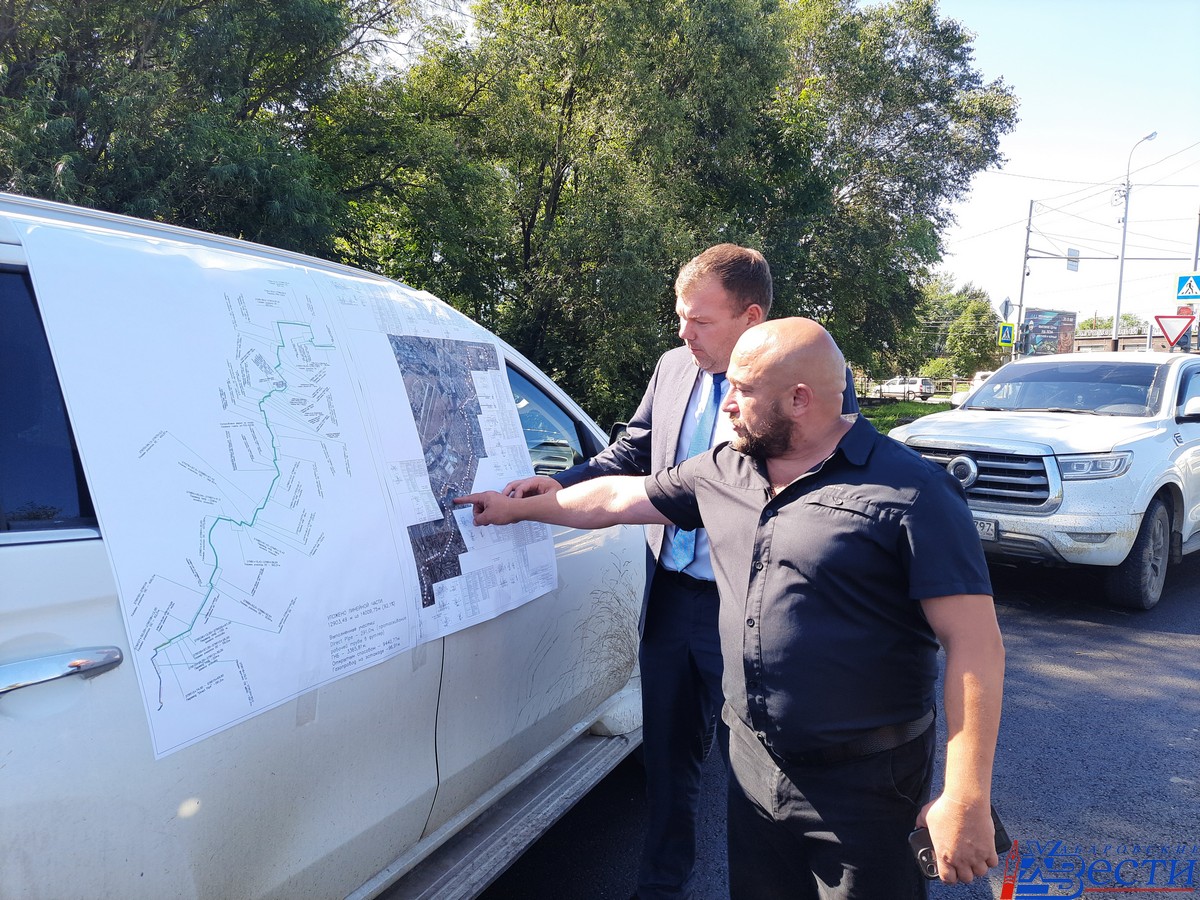

В этом первого заместителя мэра Хабаровска по городскому хозяйству Дениса Елькина заверил подрядчик, выполняющий работы на объекте.
— Мэр города Сергей Кравчук ставил задачу открыть дорогу к 1 сентября. Подрядчик с ней справился. Важно, что здесь станет лучше, чем было. И вскоре жители микрорайона смогут в этом убедиться, — подчеркнул Денис Алексеевич.
С газом почти все
Общая протяженность газопровода, который требовалось уложить для газификации ТЭЦ-4, — 14 км. Около шести из них пролегают за пределами города и не затронули жилые микрорайоны.

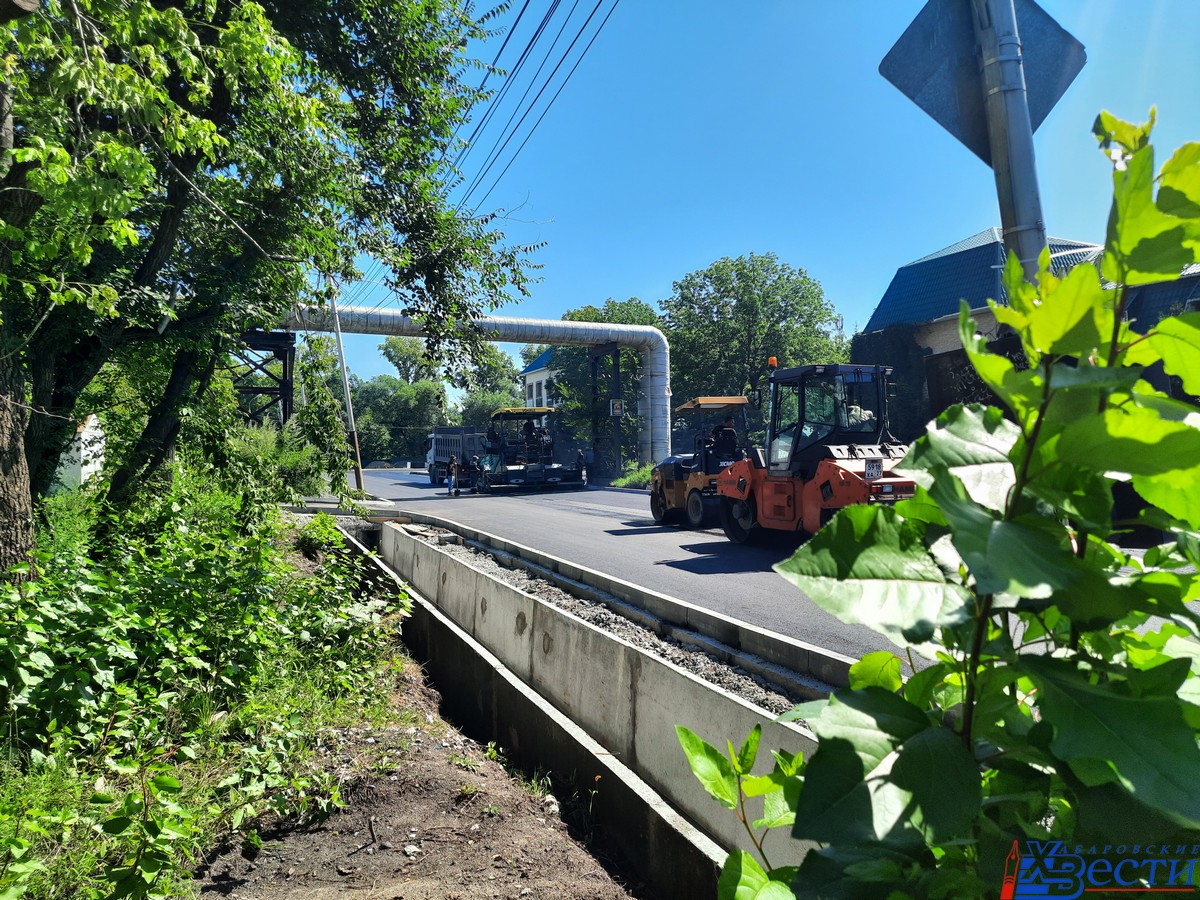

В конце весны специалисты зашли в переулки Литовский и Трудовой, уложив еще 1,2 км трубопровода. А в начале июня — на Аэродромную, где на все лето пришлось перекрыть дорогу.
— Три недели назад завершили основные работы. В целом выполнили все оперативно, с опережением графика. Сейчас остается протянуть еще около 1,1 км трубы, чтобы подвести ее к строящейся ТЭЦ, — рассказал руководитель проекта ООО «СПК 33» Андрей Осипов.
Речь об участке на улице Перекопской, где еще до начала работ возникли сложности. Из-за перекрытия дороги жители частного сектора и работники трех заводов, расположенных в данном районе, могли лишиться возможности проезда к домам и рабочему месту. К проблеме подключились администрации Хабаровска и городские депутаты. Совместно с подрядчиком им удалось найти решение.
— Специалисты обустроили альтернативный проезд рядом с местом производства работ. Изначально проектом это не предусматривалось, но и подрядчик, и мы нацелены на то, чтобы минимизировать неудобства для населения, — подчеркнул Денис Елькин.
Меньше недели
Пока на Перекопской продолжается прокладка газопровода, на Аэродромной строители активными темпами восстанавливают благоустройство.
— Нам предстоит не просто заасфальтировать магистраль, но и обустроить тротуары, бордюры, остановки общественного транспорта, сделать ливневки, засеять газоны травой. Весомая часть уже выполнена, — добавил представитель подрядной организации.

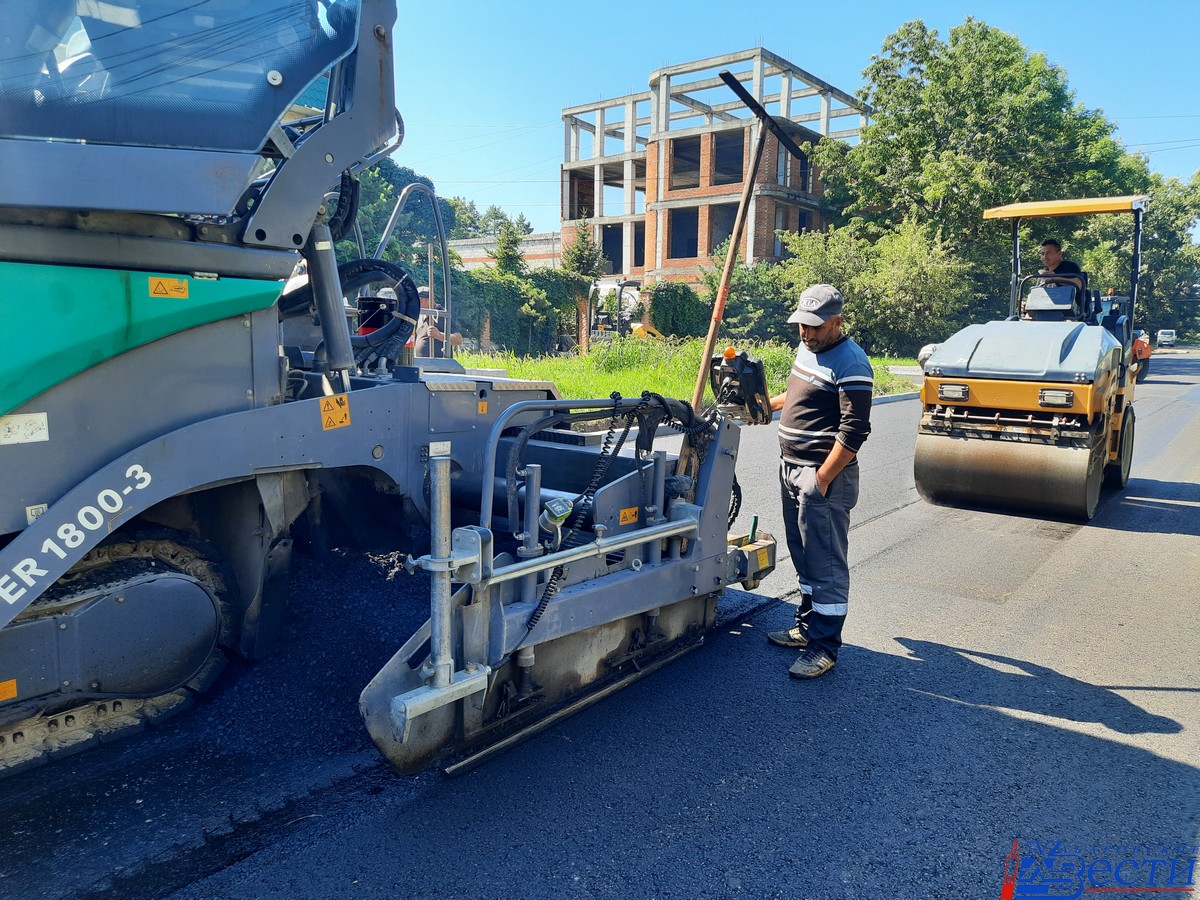

На участке от проспекта 60-летия Октября до улицы Огородной подрядчик уложил финальный слой асфальта. Этот отрезок уже открыт для движения транспорта.

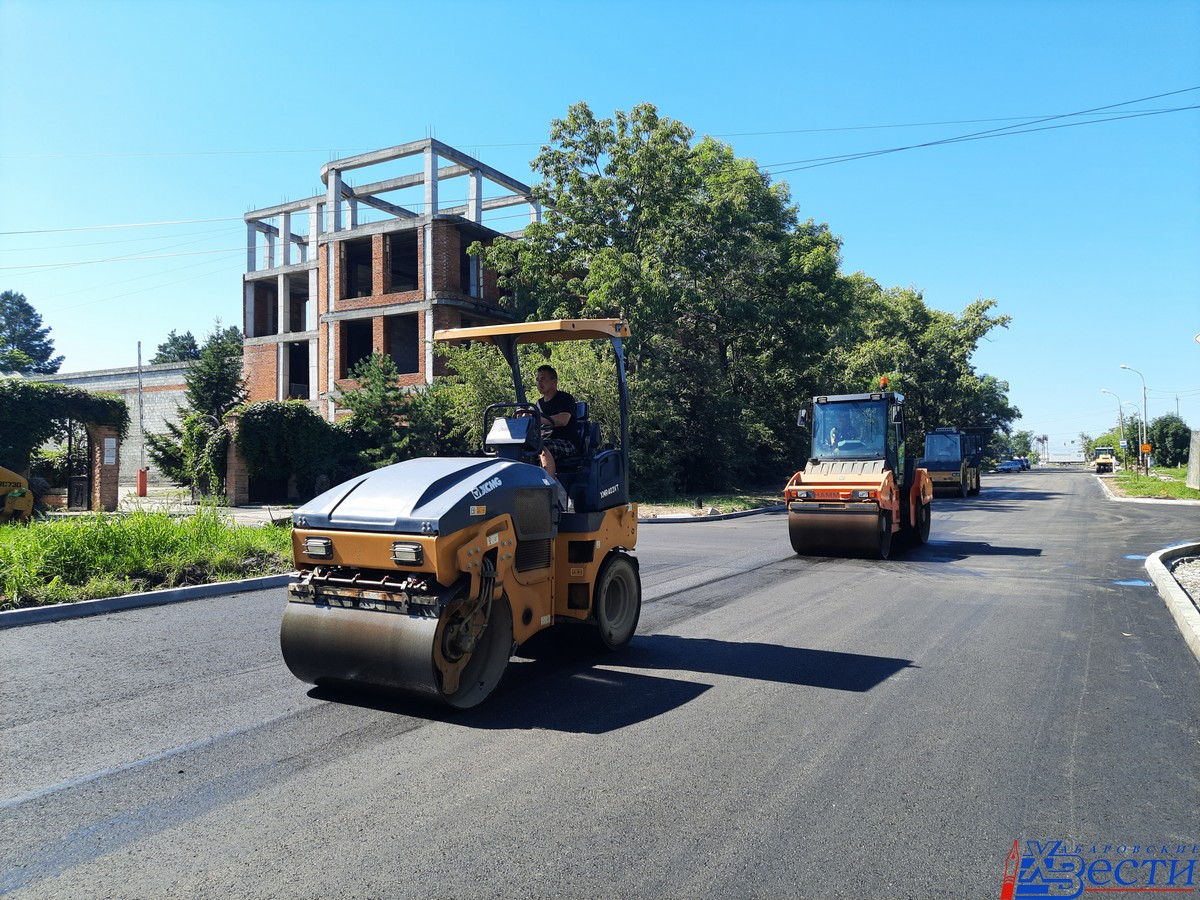

— Сейчас перешли на вторую часть дороги — от Огородной до поворота к Целинной. Укладываем основание проезжей части, устанавливаем бордюрный камень. На текущей неделе начнем асфальтирование и 27 августа снимем все ограничения на проезд по магистрали, — заверил Андрей Осипов.
Чтобы уложиться в срок, на объекте трудятся 108 человек и 68 единиц спетехники.
— Работы вне проезжей части (тротуары, газоны и т.д.) на объекте продолжатся до 15 сентября. Стоит отметить, что по правой стороне дороги (если двигаться в сторону Целинной) появится тротуар, которого раньше здесь не было. Кроме того, на автобусных остановках установят новые павильоны. Они уже идут из Казани и, если не будет задержек, появятся на Аэродромной к 1 сентября. Позаботились и о доступной среде, предусмотрев обустройство тактильной плитки для людей с нарушениями зрения, — рассказал первый зам мэра.
Важно, что после окончания всех работ предусмотрена трехлетняя гарантия. Поэтому в случае просадки или вспучивания дорожного полотна, появления ям на проезжей части, а также других дефектов на объекте подрядчик обязан будет их оперативно устранить.
