Зимний вариант не рассматривается
logo

Темы номера

Зимний вариант не рассматривается

Елена ЧЕРНИКОВА, фото автора

Десятки миллионов рублей вложены в реконструкцию сетей, которые должны обеспечить горожанам комфорт.

Немалую долю в финансировании затрат занимает восстановление благоустройства. Оно, кстати, в этом сезоне не будет приниматься в зимнем варианте. Об этом заказчиков и подрядчиков уведомил мэр Хабаровска Сергей Кравчук во время очередного осмотра объектов.

Ремонт с опережением

На улице Синельникова АО «Хабаровская горэлектросеть» ведет реконструкцию своих подземных линий связи.

— В 2024 году мы включили пять фидеров в инвестиционную программу, потому что этим кабельным линиям больше сорока лет и давно назрело время их модернизации, — подчеркнула директор предприятия Ирина Максимова. — Они перестали справляться с нагрузкой. К тому же в районе улицы Синельникова идет интенсивное строительство жилья и социальных объектов. А все линии с подстанции «Энергомаш» выходят в другую сторону. Вот и решили обновить эти сети.

В прошлом году предприятие проложило 12 кабельных линий, в этом еще 10. Улучшится электроснабжение улиц Ленина, Карла Маркса, Ленинградской и Амурского бульвара. Затраты составят 51 млн руб., но они того стоят. Да и абоненты перестанут жаловаться на отключения света.

— Благодаря разрешению городской администрации заменили сети, проходящие под улицей Синельникова, — добавила Ирина Юрьевна. — Полтора месяца договаривались об ограничении проезда на двое суток, а выполнили работу за 12 часов. Пришли к выводу, что лучше строить новое, чем ремонтировать старое. На 60 лет гарантируем безаварийную подачу электроэнергии всем потребителям, а это около 35 МКД, 40 административных зданий, десяток школ, детских садов и медучреждений, в том числе и администрация города.

Выслушав информацию и осмотрев реконструируемые участки, Сергей Кравчук отметил, что работа проделана огромная и ведется она с опережением графика. При этом поинтересовался, возможны ли на этом участке в дальнейшем отключения?

Ирина Юрьевна пообещала, что в этой точке никаких отключений больше не предвидится. И добавила, что в планах предприятия все закончить до 3 сентября, хотя окончание строительства по проекту 1 октября.

— Это инвестпрограмма, и если мы не уложимся в сроки, деньги снимут с тарифа, а этого допустить нельзя, — объяснила Ирина Максимова. — Кстати, благоустройство восстанавливаем параллельно: сделали один участок — сразу уложили тротуарную плитку или восстановили дорогу.

В глубине жилмассива

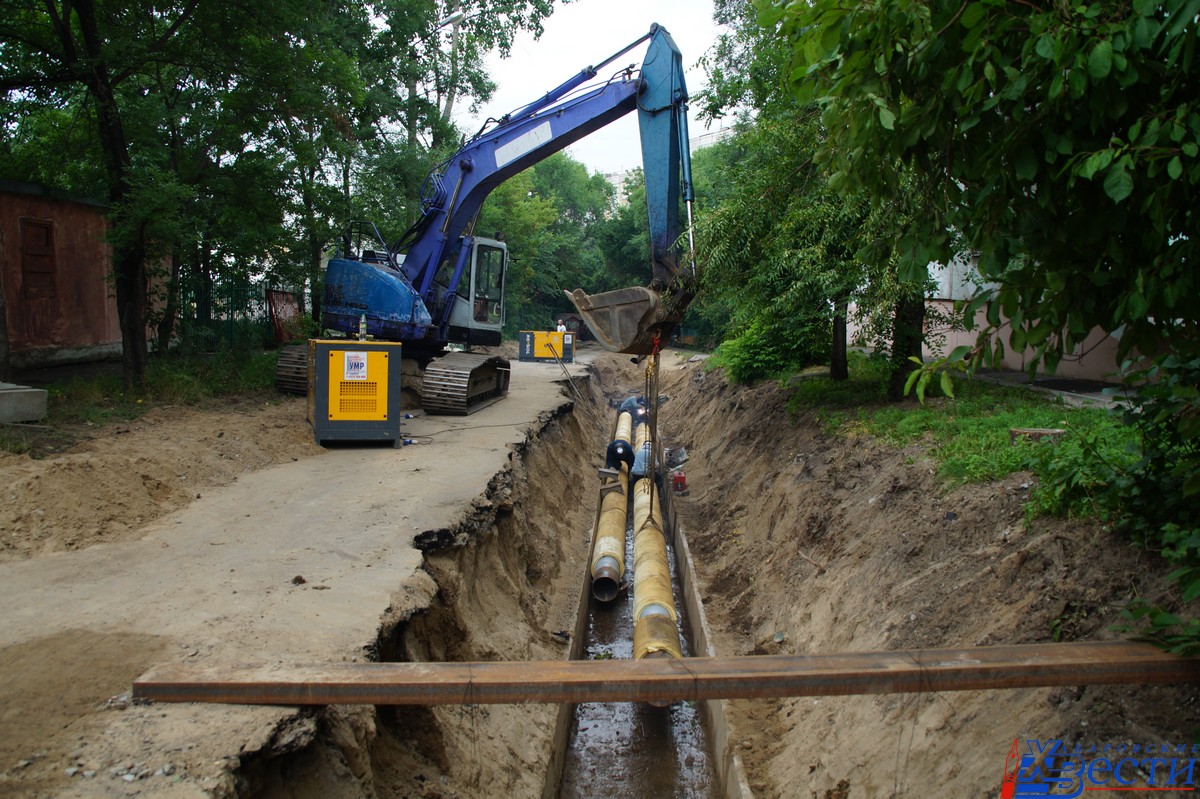

В районе дома № 6 на улице Некрасова подрядная организация «Установка Монтаж Ремонт» реконструирует теплотрассу, которая обслуживает 25 МКД, гимназию и детский сад-интернат.

— За зиму на этом участке в 170 м произошло до шести повреждений, поэтому приняли решение модернизировать сети,— объяснил ситуацию директор МУП «Тепловые сети» Алексей Литвинчук.

— Помню, помню, — подтвердил мэр, — Вы здесь практически всю зиму копали и ремонтировали.

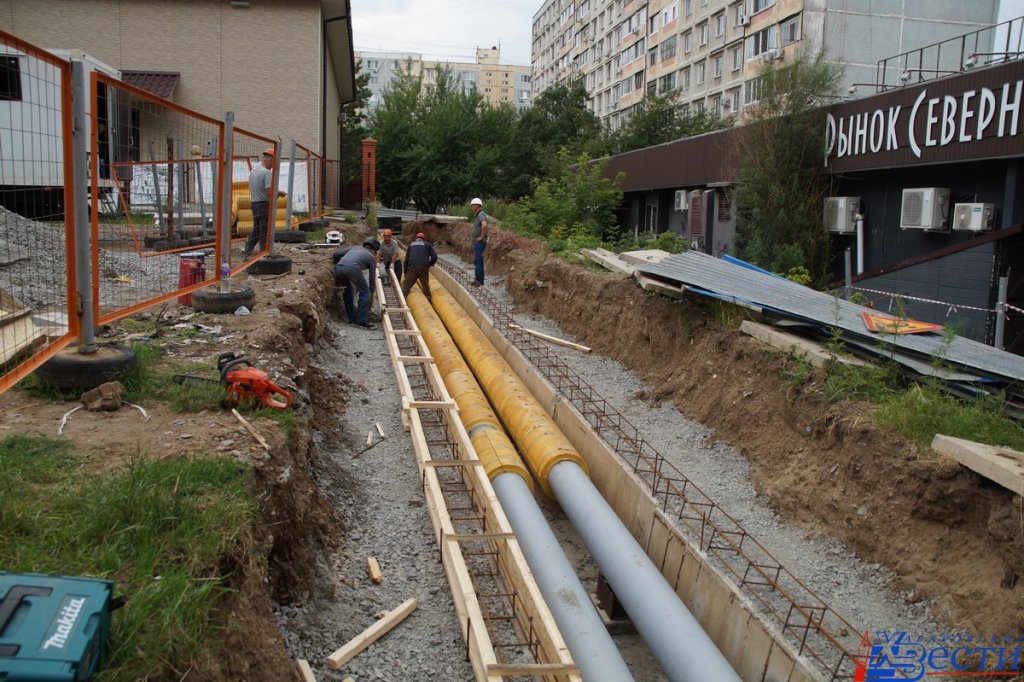

— Непросто даются работы, — продолжил Алексей Литвинчук. — Сложность в том, что труба лежит под дорогой. В отдельных местах она залегает на глубине трех метров. Уже поменяли почти 90 м теплотрассы, но жители даже не почувствовали неудобств, они все получают от временного трубопровода горячую воду. Думаю, что до конца июля в металле все закончим.

Производитель дает гарантию на свои трубы 25 лет, на это время МУП «Тепловые сети» забудет про данный аварийный участок, ремонтировать который впредь придется не скоро. Обойдется реконструкция предприятию в 16 5 млн руб. Еще 8,7 млн руб. уйдет на восстановление благоустройства.

— Хорошо, что идете с опережением графика, — отметил Сергей Кравчук. — Но хочу предупредить, что благоустройство в зимнем варианте не принимается. Необходимо до холодов сделать и газоны, и дорогу, и тротуары.

Объект объекту рознь

Работы в районе дома № 172 по улице Тихоокеанской не впечатлили градоначальника. А ведь здесь тоже трудится МУП «Тепловые сети», причем ремонтирует теплотрассу собственными силами.

— Взяли этот участок в работу потому, что к нему нужно подключать новые дома, которые возводятся практически рядом, — пояснил начальник цеха ремонта инженерных сетей предприятия Олег Доставалов. — Меняем трубы на больший диаметр. Сроки окончания — конец октября.

— Надо корректировать график, — тут же заявил Сергей Кравчук. — Необходимо не только сдвинуться влево, но и благоустройство завершить: газоны восстановить, траву посеять, тротуары и дорогу заасфальтировать. А у вас тут всего три человека трудится. Если такими темпами будете и дальше работать, то за три месяца ничего не сделаете. Разбейте трассу на участки, и когда один закончите — сразу восстанавливайте.

То же самое мэр повторил и подъехавшему на объект директору предприятия, заметив, что эта теплотрасса обслуживает 16 МКД, школу, детский сад и административное здание. Ну и новые дома в ожидании тепла. И добавил, что спрашивать будет строго.

Послесловие


В целом объезд показал, что везде работы ведутся. Где-то с опережением сроков, где-то с небольшим отставанием. И времени на раскачку нет.

— Хорошее впечатление осталось от объекта АО «Хабаровская горэлектросеть», — прокомментировал Сергей Кравчук. — В планах у предприятия заменить 20 км воздушных и кабельный линий. Один такой объект на улице Синельникова мы посмотрели. Он будет обеспечивать стабильной электрической энергией десятки многоквартирных домов и социальных объектов. Жители забудут, что когда-то им отключали свет. Похвально, что прокладка новых кабельных линий идет и с учетом нового жилищного строительства.

До начала отопительного сезона необходимо поменять 10,4 км коммуникаций, чуть больше, чем в прошлом году. На улице Тихоокеанской увеличивают диаметр трубопровода в связи с новым строительством. Если кто и выбился из графика, то сегодня это не критично, времени до конца октября достаточно. Но всем дано поручение: завершить благоустройство в летнем варианте. В зимнем, по заверению мэра городи, ни один объект принят не будет. Сетедержатели должны об этом помнить и так перестроить работу, чтобы все успеть сделать. Горожане пусть не волнуются, отопительный сезон начнется в срок.
